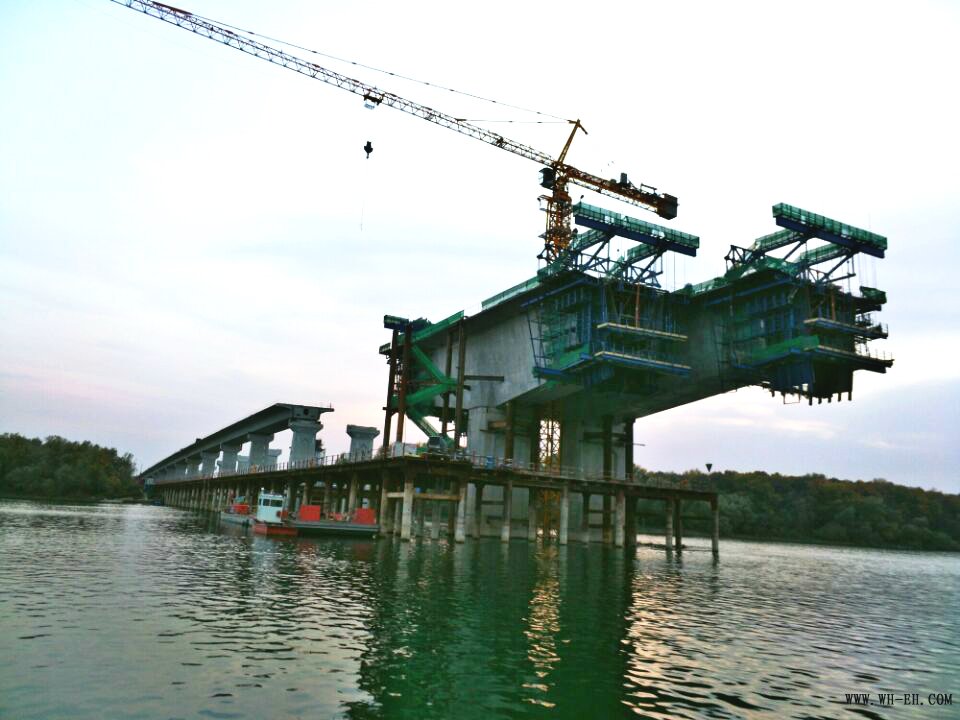

10月16日,,,,,塞尔维亚E763高速公路跨萨瓦河特大桥顺遂浇筑完最后一座墩柱墩帽,,,,,至此,,,,,跨萨瓦河特大桥下构施工完善收官。。。。。
本次浇筑的是因萨瓦河提前涨水,,,,,项目部实时调解施事情业后滞留下的施工尾巴。。。。。项目部借天时地利之机以最小本钱完成下构施工使命,,,,,确保大桥施工要害线路不受影响。。。。。
跨萨瓦河大桥共有334根钻孔桩,,,,,所有为摩擦桩设计。。。。。其中,,,,,陆上桩252根,,,,,直径均为1.5米,,,,,桩长19~25米;;;;;水上桩82根,,,,,含主墩钻孔桩38根,,,,,直径为2米,,,,,其余44根桩直径为1.5米,,,,,桩长为24米和29米。。。。。经外地最权威第三方试验公司检测,,,,,跨萨瓦河大桥334根钻孔桩所有为一类桩。。。。。
跨萨瓦河特大桥共有50座承台。。。。。主桥主墩承台平截面为40.127×14.000米,,,,,厚4.5米,,,,,顶部1.5米呈倾斜面。。。。。引桥承台所有为分幅自力式结构,,,,,高度为2米,,,,,平截面积有7.5×12.0米和7.5×11.0米两种。。。。。4个肋板式桥台承台平截面积7.0×11.5米,,,,,高1.5米。。。。。
萨瓦河特大桥共有引桥双幅42座墩柱,,,,,主桥双幅8座墩柱,,,,,长度为2.4米到23.19米不等。。。。。主桥墩柱为变截面墙式墩,,,,,左右分幅设计,,,,,高度为11.5米到21.0米,,,,,墩顶截面为4.0×8.2m的不规则截面,,,,,横偏向以1:25的坡度加宽。。。。。双幅8座过渡墩墩柱顶平面为2.8×5.0m,,,,,横偏向以1:25的坡度加宽。。。。。
E763高速公路项目为欧洲11号走廊的主要组成部分,,,,,是“一带一起”主要节点国家——塞尔维亚优先实验的项目。。。。。项目毗连塞尔维亚至黑山出海浚浚浚浚???诎投郏侨亲罡咝П憬荨⒆钋寰参裙痰某龊Mǖ馈!!!。同时,,,,,通过与E761公路毗连,,,,,在塞南部地区形成高速公路网,,,,,与邻国黑山、马其顿、阿尔巴尼亚路网相接,,,,,极大利便巴尔干地区与欧洲要地的客货流运输,,,,,是整个国家高速公路网建设的不可或缺的一环。。。。。
中国交建施工的苏尔津–奥布雷诺瓦茨段是在习近平主席的见证下签署的商务条约,,,,,条约额2.33亿美元,,,,,工期4个月(设计,,,,,不包括塞方审批时间)+32个月(施工工期)。。。。。该段全长17.586千米,,,,,设计时速120千米/时,,,,,双向四车道,,,,,起于苏尔津地区,,,,,与E75高速公路通过双喇叭互通立交毗连,,,,,向南跨越贝尔格莱德环城铁路,,,,,蹊径向南跨越萨瓦河,,,,,在终点奥布雷诺瓦茨地区与地方蹊径M26通过单喇叭互通毗连后与在建路段毗连。。。。。其中,,,,,萨瓦河大桥是整个项目的要害性工程,,,,,大桥全长1581米:南引桥上构为2x15跨(4联)45~60米等截面预应力砼一连箱梁,,,,,主桥上构为97.5+175+97.5米变截面预应力砼一连箱梁,,,,,北引桥上构为2x8跨(2联)52米等截面预应力砼一连箱梁。。。。。
项目获得了塞尔维亚政府、业主、中路公司以及外地群众和媒体的高度认可和支持,,,,,塞尔维亚总统和交通部长多次莅临项目部,,,,,并赞美项目 “每一天都是新纪录”,,,,,塞尔维亚交通部更是着力把我公司施工的E763 高速公路苏尔津-奥布雷诺瓦茨段打造成塞尔维亚“标杆工程”。。。。。项目部也多次受到塞尔维亚国家电台RTS和中国CCTV、新华社的专访。。。。。

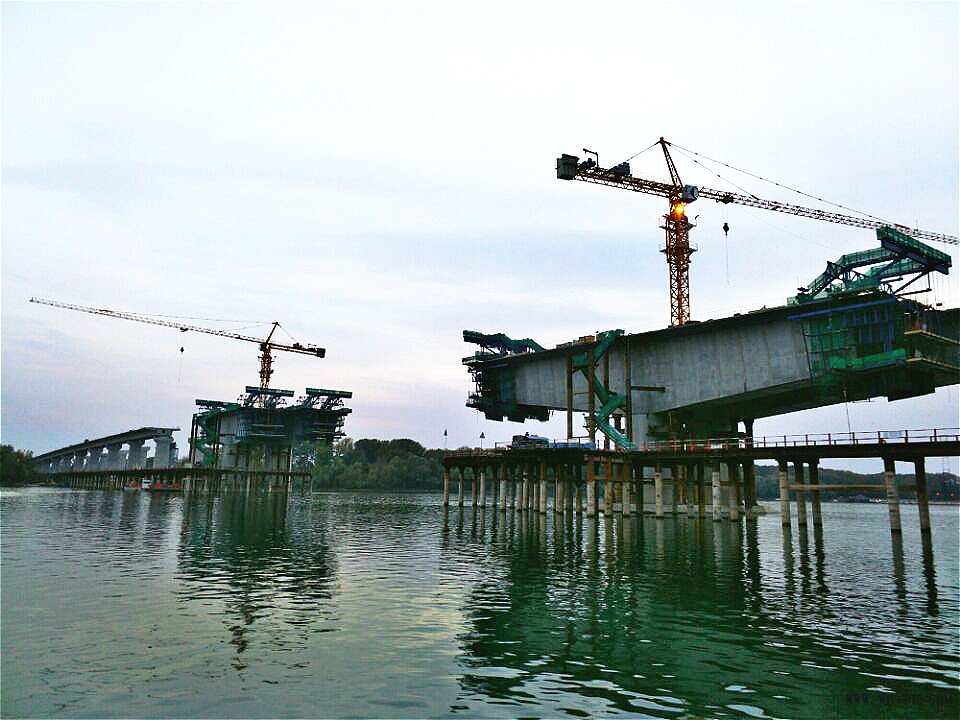

塞尔维亚E763高速公路项目在全员清静履责的有用包管下,,,,,施工节奏有条不紊。。。。。阻止10月16日,,,,,跨萨瓦河特大桥完成少支点支架现浇箱梁6跨,,,,,移动模架现浇箱梁19跨,,,,,主桥0号块4个,,,,,主桥挂篮悬浇箱梁30对。。。。。
凭证总体进度妄想安排,,,,,项目将于2020年1月完工、移交。。。。。
