8月12日下昼,,,,,,,,引江济淮J012-1标东淝河船闸最先基坑排水事情,,,,,,,,为引江济淮施工全线首个最先基坑排水的标段,,,,,,,,安徽省引江济淮集团董事长张效武亲临现场指导,,,,,,,,项目向导全程陪同。。。。。。
自7月中旬一连强降水以来,,,,,,,,项目施工现场基坑一直充水,,,,,,,,所有工点歇工,,,,,,,,汛情形势严肃。。。。。。阻止到8月12日,,,,,,,,基坑积水水位为23.02米,,,,,,,,淮河侧水位约22.93米,,,,,,,,基坑积水总方量近92万方,,,,,,,,积水抽排事情迫在眉睫。。。。。。
为确保防汛抽排事情稳固开展,,,,,,,,争取早日复工复产,,,,,,,,项目部团结淮南建管处、监理单位起劲出谋划策,,,,,,,,召开基坑排水计划设计钻研会,,,,,,,,经各参建单位配合探讨决议,,,,,,,,船闸基坑排水事情接纳自排与强排相团结的方法,,,,,,,,分为两阶段完成。。。。。。第一阶段通过东淝河开闸放水自排10至15天,,,,,,,,在抵达预定起排高程后最先进入水泵强排,,,,,,,,并凭证各标高规模内边坡稳固清静系数实时控制排水速率。。。。。。此次举行的水泵强排阶段接纳两台37千瓦水泵和4台22千瓦浮筒泵24小时不中止一连作业,,,,,,,,每小时出水量达1700立方米,,,,,,,,预计24天完成抽排使命,,,,,,,,9月初周全复工。。。。。。

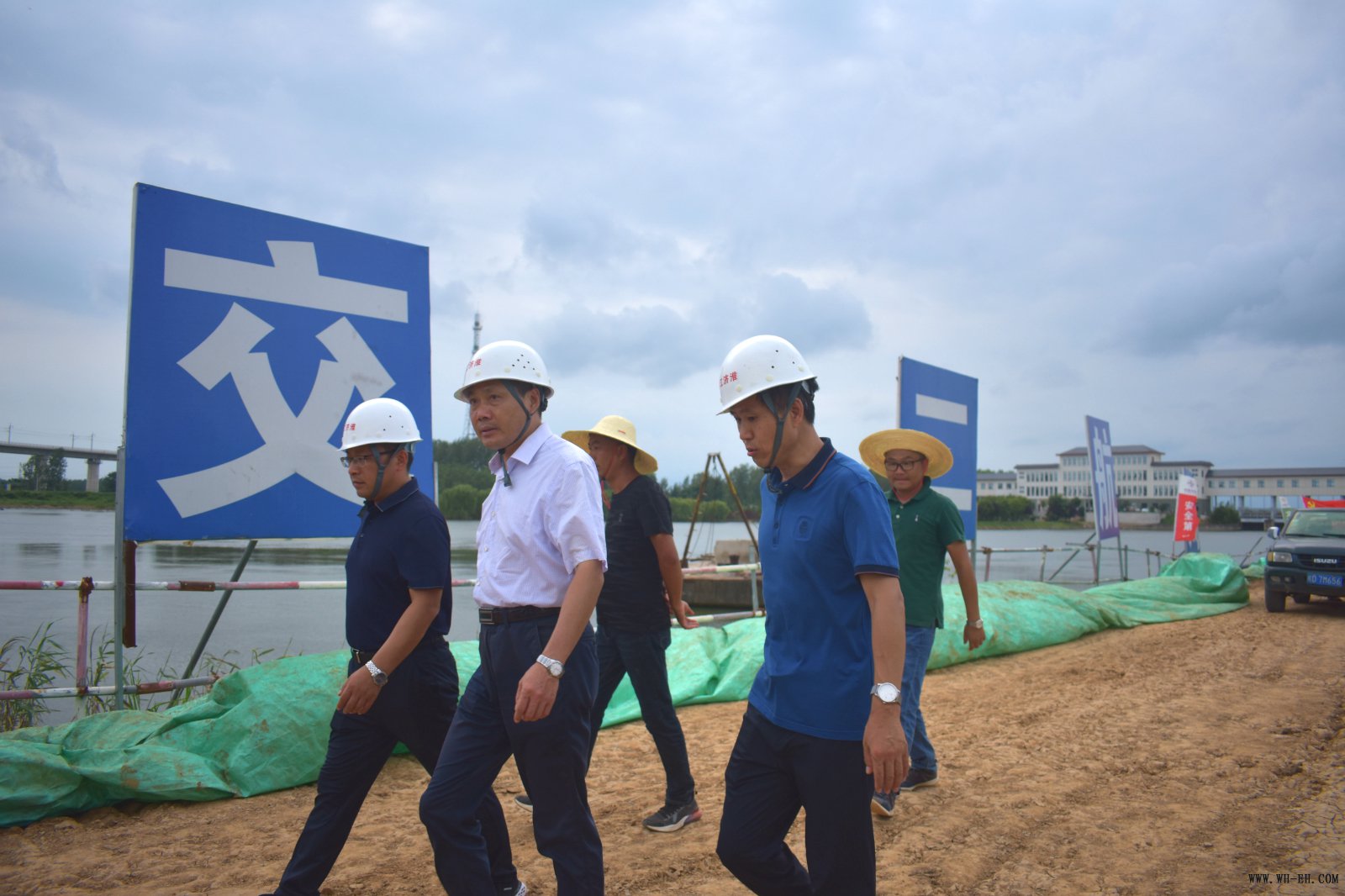

张效武一行实地观察了基坑积水抽排情形,,,,,,,,听取了项目认真人关于排水复工妄想以及抗洪抢险等事情的汇报后体现充分一定,,,,,,,,并提出了三点要求:一是周全贯彻落实省防汛抗旱指挥部的各项防汛要求,,,,,,,,一直增强做好防汛事情的使命感、责任感,,,,,,,,时刻绷紧防汛清静这根弦;;;;;二是切实增强组织向导和事情协调,,,,,,,,压紧压实主体责任,,,,,,,,进一步增强责恣意识;;;;;三是严酷落实24小时防汛值班制度,,,,,,,,亲近关注上游围堰水位及水面情形,,,,,,,,发明问题实时报告,,,,,,,,包管堤防清静。。。。。。
项目部凭证基坑排水计划,,,,,,,,充分投入防汛抢险职员及装备,,,,,,,,加速积水降排等防汛事情历程;;;;;同时合理安排职员举行施事情业,,,,,,,,稳步推进复工复产事情,,,,,,,,一手抓防汛,,,,,,,,一手抓复工复产。。。。。。在业主和监理单位的协调配合下,,,,,,,,项目部将一直落实防汛责任,,,,,,,,多措并举确保东淝河船闸清静度汛,,,,,,,,争取赶回因汛情落下的工期,,,,,,,,保质保量完成工程节点使命。。。。。。
