公司承建常泰大桥要害控制性工程
克日,,,,,公司中标常泰过江通道CT-A1标段工程,,,,,工程内容包括主航道斜拉桥北塔5#墩沉井基础、承台、塔座及桥梁配套工程的施工,,,,,中标价9.474亿元,,,,,2019年9月1日开工建设,,,,,施工工期为两年。。。。。

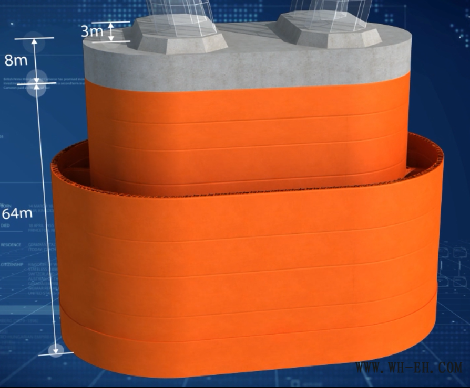

大桥主塔接纳圆端型沉井基础,,,,,沉井底面尺寸横桥向长95.0米,,,,,纵桥向宽57.8米,,,,,沉井总高72.0米,,,,,沉井面积相当于13个篮球场大,,,,,凌驾在建沪通长江大桥主塔沉井,,,,,为天下最大面积水中沉井基础。。。。。
常泰过江通道位于泰州长江大桥下游30.2公里,,,,,江阴长江大桥上游28.5公里,,,,,南北划分毗连常州与泰兴市。。。。。大桥全长5.3公里,,,,,为公铁合建桥梁工程,,,,,其中主航道桥接纳2440(142+490+1176+490+142)米双层斜拉桥计划,,,,,主跨1176米,,,,,为现在天下上最大跨度公铁两用斜拉桥。。。。。
主塔沉井基础处于江中,,,,,与通例悬索桥锚碇沉井差别的是,,,,,它承载大桥的压力,,,,,对基础的稳固性要求更高,,,,,施工情形更差,,,,,下沉深度更深,,,,,施工危害更高,,,,,施工难度更大。。。。。11年前,,,,,二航局施工的泰州长江大桥中塔沉井长58米,,,,,宽44米,,,,,高76米,,,,,被誉为“神州第一沉井”。。。。。2014年,,,,,主塔“第一沉井”被沪通长江大桥取代,,,,,该沉井长86.9米,,,,,宽58.7米,,,,,高115米。。。。。常泰大桥北主塔沉井施工,,,,,是常泰长江大桥要害节点和控制性工程,,,,,该沉井用钢量抵达2.3万吨,,,,,凌驾3座埃菲尔铁塔用钢量,,,,,钢围堰将在船厂加工制造,,,,,分次在现场接高下沉。。。。。该工程的实验,,,,,将又改写了一项天下纪录。。。。。
由于沉井的特殊性,,,,,常泰大桥北主塔沉井有严酷的节点工期要求,,,,,2019年12月31日之前,,,,,也就是开工后3个月内,,,,,钢沉井要乐成着床。。。。。3个月的时间里,,,,,要完成锚墩搭设、河床预开挖、钢沉井的加工制造、浮运、定位等系列难题,,,,,使命难题。。。。。
据项目工程师先容,,,,,常泰大桥北主塔沉井施工,,,,,项目团队已经运筹帷幄,,,,,将科学设置锚墩、锚缆系统,,,,,接纳基地扫面探测、机械取土、集群控制多点吸泥等功效的新装备,,,,,接纳快速准确定位及快速接高的新工艺,,,,,确保工程质量清静和施工进度。。。。。
除了最大跨度公铁两用斜拉桥、最大面积主塔沉井基础外,,,,,常泰大桥接纳“高速公路+城际铁路+通俗公路”方法过江,,,,,是海内第一座“三位一体”的跨江大桥,,,,,上层桥面安排双向六车道高速公路,,,,,下层桥面划分安排两线城际铁路和四车道公路,,,,,载荷为非对称安排。。。。。同时,,,,,大桥接纳多项新质料、新结构,,,,,其中,,,,,2100MPa级高强度耐久型平行钢丝斜拉索,,,,,在同类桥梁中强度最大,,,,,凌驾现在在建沪通长江大桥2000MPa拉索强度。。。。。

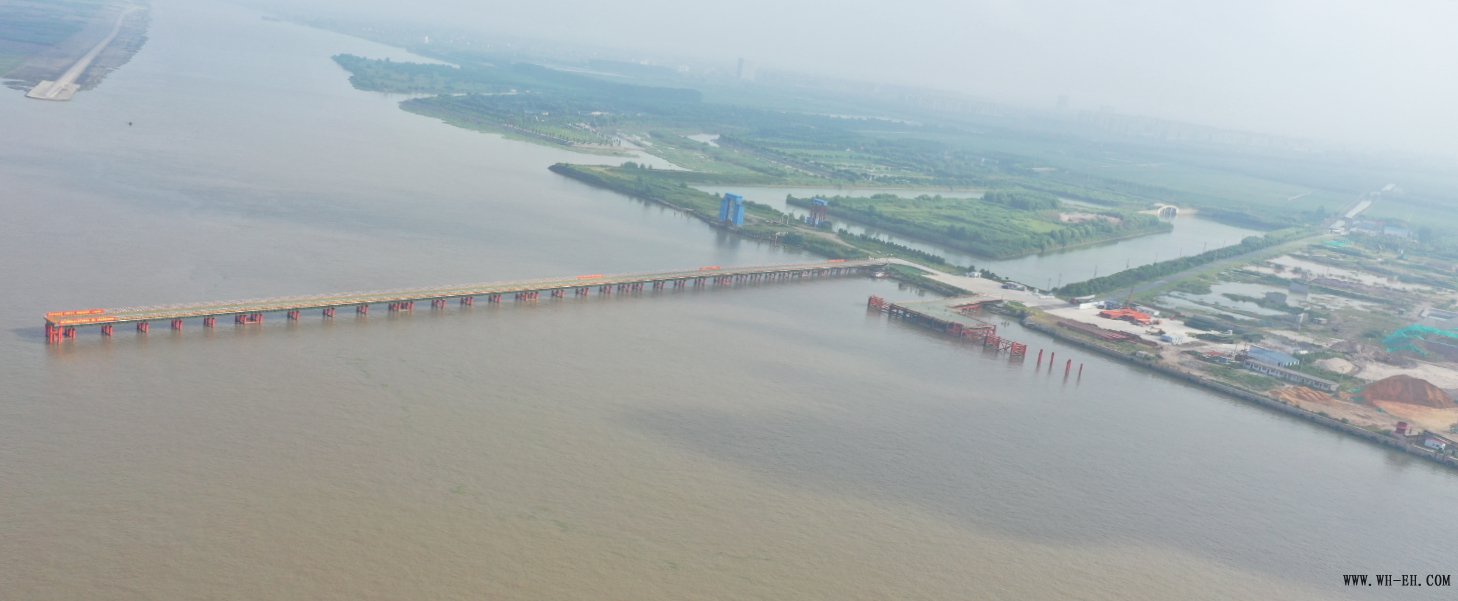

此前,,,,,2019年1月9日,,,,,公司承建常泰过江通道CT-DL1标,,,,,中标额2174万元,,,,,此工程为栈桥和暂时码头施工,,,,,已于4月30日完工。。。。。为后续工程提供了优异的条件。。。。。
常泰过江通道的建设,,,,,不但能缓解江阴大桥和泰州大桥的交通压力,,,,,平衡了过江通道的结构,,,,,将极大地推进长江经济带立体走廊的构建,,,,,极大提升常州与泰州两地往来的便当性,,,,,缩减时间本钱。。。。。据测算,,,,,以后常州住民过江去往苏中、苏北,,,,,至少可节约半小时车程,,,,,从泰兴到常州的车程缩短至半个小时左右。。。。。
