4月29日,,,,,,,东江南支流港湾大桥主桥首根桩基乐成浇注,,,,,,,标记着港湾大桥工程施工取得主要突破。。。。。

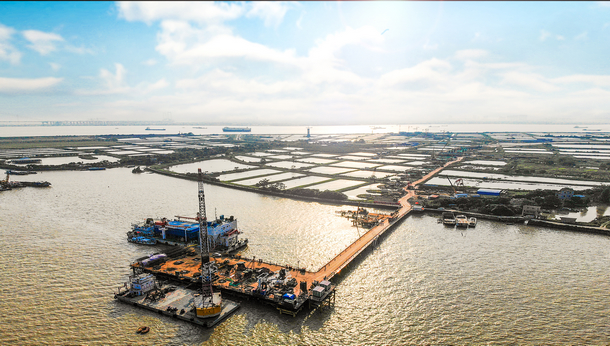

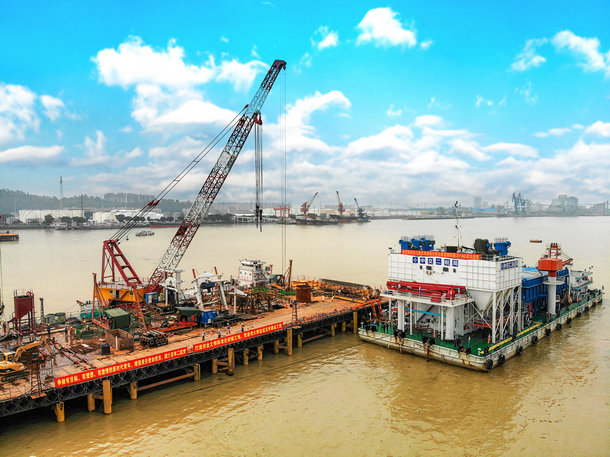

此次浇注的桩基为25号主墩8号桩基,,,,,,,设计桩长53.45米,共计浇注C35海工混凝土418方。。。。。港湾大桥主桥桩基共112根,,,,,,,其中主墩50根(24#、25#主墩各25根),,,,,,,呈梅花型安排,,,,,,,辅助墩38根,,,,,,,交接墩24根,,,,,,,接纳“栈桥+钻孔平台”施工桩基。。。。。,支栈桥单侧,,,,,,,主墩配备6台(攻击+盘旋)钻机及配套泥浆循环及除沙系统,,,,,,,接纳优质泥浆钻进成孔,,,,,,,导管法浇注桩基混凝土。。。。。
港湾大桥主桥为施工要害控制性工程,,,,,,,其桩基施工难点主要体现为:基础设计接纳3米大直径桩基,,,,,,,入岩深度达38米;;;;;;;地质条件重大,,,,,,,地质笼罩层。。。。。,岩层硬度高,,,,,,,入微风化持力层深,,,,,,,对成孔装备性能要求极高;;;;;;;施工工序转换频仍,,,,,,,不可预见性因素多;;;;;;;工期紧,,,,,,,压力大,,,,,,,施工水域风波大,,,,,,,雨季暴雨频发,,,,,,,施工情形卑劣,,,,,,,施工组织重大,,,,,,,物资装备质料资源组织极为难题;;;;;;;施工区域跨越的河流航道忙碌,,,,,,,主体结构及暂时结构防撞危害极大,,,,,,,通航清静危害高。。。。。

针对一系列倒运因素,,,,,,,项目团队全心准备,,,,,,,昼夜一连作战,,,,,,,拿出最优计划,,,,,,,同时重复召开清静、手艺、质量交底会及物资装备保供、搅拌船协调专题会。。。。。实验全历程施工妄想治理,,,,,,,坚持以时保日,,,,,,,以日保周,,,,,,,以周保月,,,,,,,全历程动态系统协调,,,,,,,全历程一对一盯控,,,,,,,确保了施工生产组织和手艺攻坚各环节约程清静有序衔接,,,,,,,为首根桩基乐成浇注提供了有力包管,,,,,,,为主桥施工实现优异开局。。。。。首桩乐成浇注,,,,,,,给后期桩基施工积累了履历,,,,,,,为整年桩基、承台等要害节点目的顺遂实现涤讪坚实基础。。。。。
东江南支流港湾大桥总长2.922公里,,,,,,,接纳一级公路兼都会主干道标准。。。。。该桥为主跨320米自锚式悬索桥,,,,,,,跨度居海内前线,,,,,,,是东莞市亮点景观工程,,,,,,,是备受社会关注和东莞人民期待的民心工程,,,,,,,具有主要区域政治意义和影响力。。。。。项目部进场至今,,,,,,,工程建设希望和形象获得业主高度认可。。。。。(文/夏发志 图/王滔)
