重庆六横线项目:众志成城战风雨,,,, ,,,,大干快上保进度

宣布时间:2022-05-16泉源:
【字体:

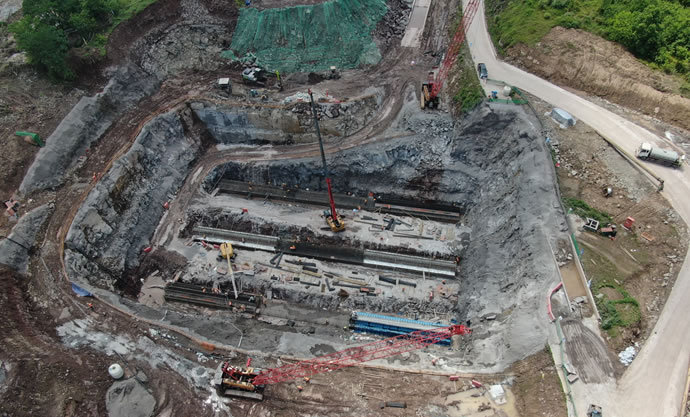

5月13日,,,, ,,,,六横线项目妄想蹊径一号下穿通道基坑挖筑完毕,,,, ,,,,正举行框架基础施工。 。。 。。该下穿通道框架长度60米,,,, ,,,,下穿通道单洞净宽15.5米,,,, ,,,,净高8.4米。 。。 。。目今,,,, ,,,,项目建设进入岑岭期,,,, ,,,,各作业点灯火通明,,,, ,,,,种种机械作业声轰鸣一直,,,, ,,,,一片忙碌情形。 。。 。。妄想蹊径一号下穿通道工区的突出希望背后,,,, ,,,,是建设者们的辛勤支付。 。。 。。

大干快上,,,, ,,,,争分夺秒

为准时完成施工节点,,,, ,,,,自4月4日接到施工指令最先,,,, ,,,,项目部连忙召开项目进度推进会,,,, ,,,,凭证业主工期要求,,,, ,,,,倒排施工逐日妄想,,,, ,,,,妄想蹊径一号建设冲锋军号周全吹响。 。。 。。


由于工期主要,,,, ,,,,项目各部分逐日派专人到现场蹲点,,,, ,,,,指导协助事情。 。。 。。现场劳务队组织工人迅速进场。 。。 。。

施工现场,,,, ,,,,因与其他单位交织作业,,,, ,,,,作业空间小、爆破时间受限等问题很快袒露出来。 。。 。。项目部连忙增添机械装备等生产要素投入,,,, ,,,,为加速进度提供人力、物力和手艺等多方面支持,,,, ,,,,形成多个作业面同时施工,,,, ,,,,同时接纳“5+2”、“白加黑”24小时倒班作业的抢工模式,,,, ,,,,有力确保不中止作业。 。。 。。

步伐总比难题多,,,, ,,,,34小时的坚定值守

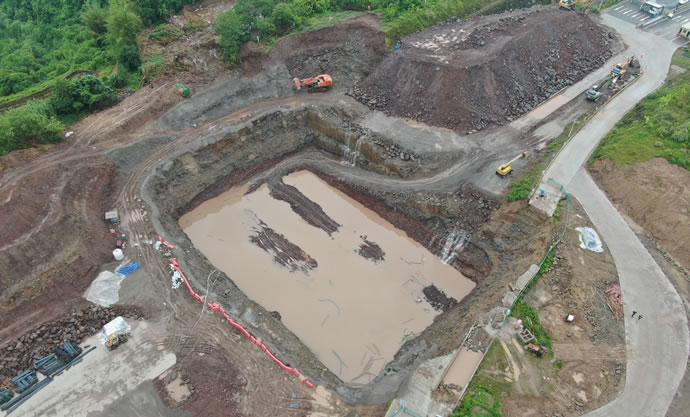

5月3日早上7点半,,,, ,,,,妄想蹊径一号工区手艺员牟舶辉像往常一样,,,, ,,,,头戴清静帽,,,, ,,,,身穿反光背心,,,, ,,,,肩挎事情包,,,, ,,,,快步来到施工现场。 。。 。。然而让他意想不到的是,,,, ,,,,这天将会成为他加入事情8个月来最欠亨俗的一天,,,, ,,,,一场恶战正期待着他。 。。 。。由于前一夜的暴雨,,,, ,,,,计齐整下穿通道施工情形十分糟糕,,,, ,,,,特殊是通往深基坑底的唯逐一条施工便道上铺满软泥,,,, ,,,,路又陡又滑,,,, ,,,,渣土车无法进场运送深基坑坑底土石方,,,, ,,,,将严重影响施工进度。 。。 。。唬唬唬唬;;油诜降氖虑榻岬阋哑仍诿冀,,,, ,,,,为不影响按期完成事情使命,,,, ,,,,生产司理匡泓舟连忙决议24小时内在深基坑西侧“抢”出一条新的施工通道。 。。 。。


5月3日破晓3点,,,, ,,,,新的施工通道抢建完成,,,, ,,,,旧的施工通道也完成整理,,,, ,,,,两条通道同时作业,,,, ,,,,18台渣土车进入深基坑,,,, ,,,,现场灯火通明。 。。 。。5月4日下昼5点,,,, ,,,,随着起重机提起最后一头土石,,,, ,,,,44米宽、70米长、11米深的基坑挖筑完毕,,,, ,,,,土石方挖方共计11万方。 。。 。。

这两天牟舶辉在现场坚守了34个小时,,,, ,,,,突破他加入事情来的最长一连事情时间纪录,,,, ,,,,身体虽感疲劳,,,, ,,,,但他心中载满成绩感,,,, ,,,,返回项目部的程序也越发坚定。 。。 。。


抢工不忘清静第一。 。。 。。越是抢工期,,,, ,,,,项目部越增强手艺交底,,,, ,,,,清静交底,,,, ,,,,并认真落实班前喊话,,,, ,,,,推行“两单两卡”,,,, ,,,,在施工现场张贴悬挂清静文明宣传口号,,,, ,,,,增添现场检查和巡查频次,,,, ,,,,规避了因盲目抢赶施工进度导致质量清静等事故的爆发。 。。 。。

目今,,,, ,,,,六横线项目全体建设者们,,,, ,,,,正在确保清静质量条件下,,,, ,,,,起劲追回施工进度使命,,,, ,,,,向着最终胜利奋力冲刺。 。。 。。ü〕肌⒄匀阋牵
