厦蓉高速BT4标地形重大,,,,,,,岸坡陡峻,,,,,,,沟壑纵横,,,,,,,地貌类型为侵蚀地貌,,,,,,,外貌岩层极为松散,,,,,,,地质发育的不良很容易造成山体滑坡和泥石流征象的爆发,,,,,,,防护施工难度极大。。。。。。。
现在我项目防护施事情业已处于新年后的大干阶段,,,,,,,防护施工已取得了喜人的效果。。。。。。。路基ZK124+042~ZK124+234左侧高边坡防护已完成第七级人字形骨架防护,,,,,,,路基开挖至第三级边坡处。。。。。。。
巫进沟1号大桥左线2#墩已完成所有坡面导管注浆及挂网防护施工,,,,,,,锚索框架梁及植草防护正在施工中;;;;;左线4#墩已完成所有坡面导管注浆挂网防护施工;;;;;右线4#墩已完成该墩所有钻孔,正在注浆及钢筋绑扎施工;;;;;右线5#墩第3级边坡完成所有导管注浆挂网防护施工,,,,,,,第一,,,,,,,第二级边坡举行锚索钻孔施工已经完成80%;;;;;右线6#墩已完成所有导管注浆挂网防护施工。。。。。。。
巫进沟2号大桥左线2#墩已完成所有坡面导管注浆挂网防护施工,,,,,,,框架梁施工中已完成锚索钻孔及装置8根;;;;;左线3#墩第4级坡面导管注浆挂网防护完成,,,,,,,2,,,,,,,3级坡面框架梁施工中锚索钻孔及装置所有完成,,,,,,,框架梁钢筋已绑扎完毕,,,,,,,正在装置模板;;;;;左线4#墩已完成所有导管注浆挂网防护施工;;;;;右线3#墩1,,,,,,,2,,,,,,,3级坡面导管注浆挂网防护完成,,,,,,,1,,,,,,,2框架梁施工中锚索钻孔及装置所有完成,,,,,,,框架梁钢筋装置完毕,,,,,,,已浇筑部分混凝土。。。。。。。右线4#墩已完成所有导管注浆挂网防护施工。。。。。。。
由于前段时间的一连春雨,,,,,,,再加上地质的不良,,,,,,,巫进沟2#桥有几个墩位泛起了整体大面积的滑坡和塌垮。。。。。。。项目部对此极为重视,,,,,,,连夜召开了防护施工的专题聚会,,,,,,,要求施工职员要攻坚克难,,,,,,,迎难而上。。。。。。。现在,,,,,,,项目捉住晴晴天气,,,,,,,加大投入,,,,,,,接纳步伐,,,,,,,全力组织盒痪高边坡防护、排洪沟和排洪涵等防洪抗汛工程建设,,,,,,,妄想在雨季到来之前完成主要防排洪项目,,,,,,,确保路基、高边坡、料场和加工区等工程和设施免遭雨季和山洪损害。。。。。。。

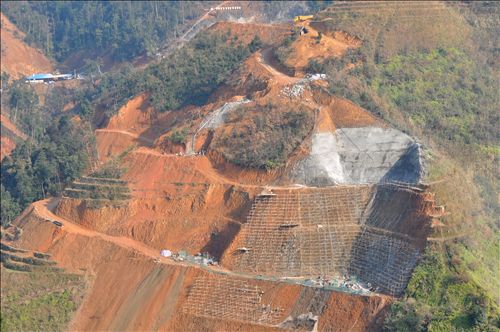

施工职员正在抢拼高边坡防护现场
