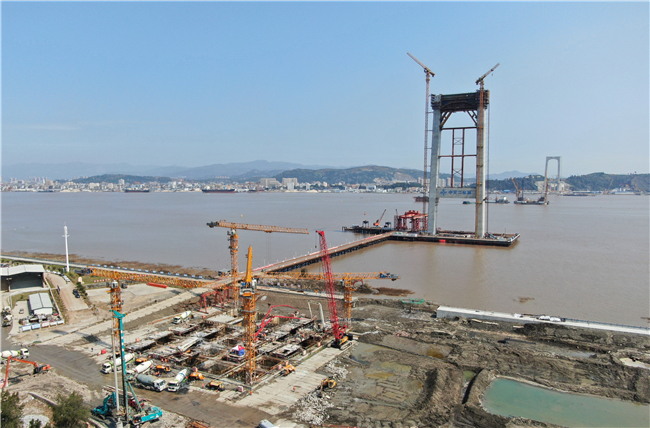

3月26日,,,,,优德88官网网站二航局承建的温州瓯江北口大桥南塔乐成封顶,,,,,此前,,,,,大桥南锚碇沉井混凝土封底施工于24日顺遂完成,,,,,比原妄想提前6天。。。。。
温州瓯江北口大桥是天下首座三塔四跨双层钢桁梁悬索桥,,,,,其中南塔为门型混凝土塔,,,,,高144米,,,,,从桩基、承台到塔身共浇筑混凝土9万余立方米;;;;;;;南锚碇沉井是天下首例在深挚淤泥层中制作的超大型陆域沉井,,,,,平面尺寸为70米×63米,,,,,相当于10个标准篮球场巨细。。。。。
据先容,,,,,优德88官网网站二航局项目团队自主研发的智能液压爬模系统整合了数控爬升、清静监控、智能养护等功效,,,,,有力包管了主塔施工清静高效推进,,,,,为主桥上部结构施工涤讪坚实基础。。。。。在施工历程中,,,,,项目部通过装备优化刷新,,,,,攻克坚硬卵石层桩基施工难题,,,,,使桩基成孔速率由单根18天缩短到8天;;;;;;;接纳料仓加装喷雾炮、装置大型制冰机、运输车罐体包裹保温层、预埋冷却水管、引入智能化物联网温控手艺等六项混凝土降温步伐,,,,,攻克高温季节概略积混凝土施工防裂难题,,,,,确保了单次1.5万立方米承台混凝土的乐成浇筑。。。。。
南锚碇沉井封底施工混凝土浇筑总量约6万立方米,,,,,疫情时代举行超大方量混凝土施工,,,,,质料补给是优德88官网网站二航局项目团队面临的一大挑战。。。。。项目部提前预判,,,,,早做准备,,,,,在最短的时间内联系外地质料供应商,,,,,备足原质料,,,,,为沉井封底提供了富足物资包管。。。。。别的,,,,,项目部接纳三班倒模式,,,,,昼夜一直加紧施工,,,,,共投入4台布料机、3台车载泵、7台拖泵等大型装备,,,,,40多辆混凝土运输车依次驶向沉井周围,,,,,多作业面同时开工。。。。。从3月6日最先浇筑至封底完成,,,,,仅用时18天,,,,,为后续施工赢得了名贵时间。。。。。
现在,,,,,温州瓯江北口大桥复工复产希望顺遂,,,,,复工后已拿下多项主要节点。。。。。目今南锚碇沉井正在举行填仓作业,,,,,南引桥首跨节段梁拼装也在有序举行。。。。。大桥施工已进入快车道,,,,,妄想于2022年建成通车。。。。。(郭孟春)
