“神山特大桥的电焊动火作业不但事关项目森林防火清静,,,,,,,,也关系着国家珍稀植物的清静,,,,,,,,施工现场防火步伐落实不到位绝不可贸然施工!”二航局四川大渡河公路项目清静总监蒋硕指着焊机语重心长地说。。。。。。。

神山特大桥是大渡河公路项目的重点控制性工程,,,,,,,,大渡河公路项目位于四川省阿坝州马尔康市的脚木足河“V”形深切峡谷之中,,,,,,,,全线均需穿越海拔2500米以上的原始密林区。。。。。。。林区主要以国家重点保;;;;ぶ参锖於股己歪航匚鳎,,,,,,,其间还漫衍着1300余种野生中药材,,,,,,,,素有“自然药库”之称。。。。。。。施工历程中一旦泛起森林火灾,,,,,,,,效果不堪设想。。。。。。。为此,,,,,,,,神山特大桥的施工职员总是谈火色变。。。。。。。

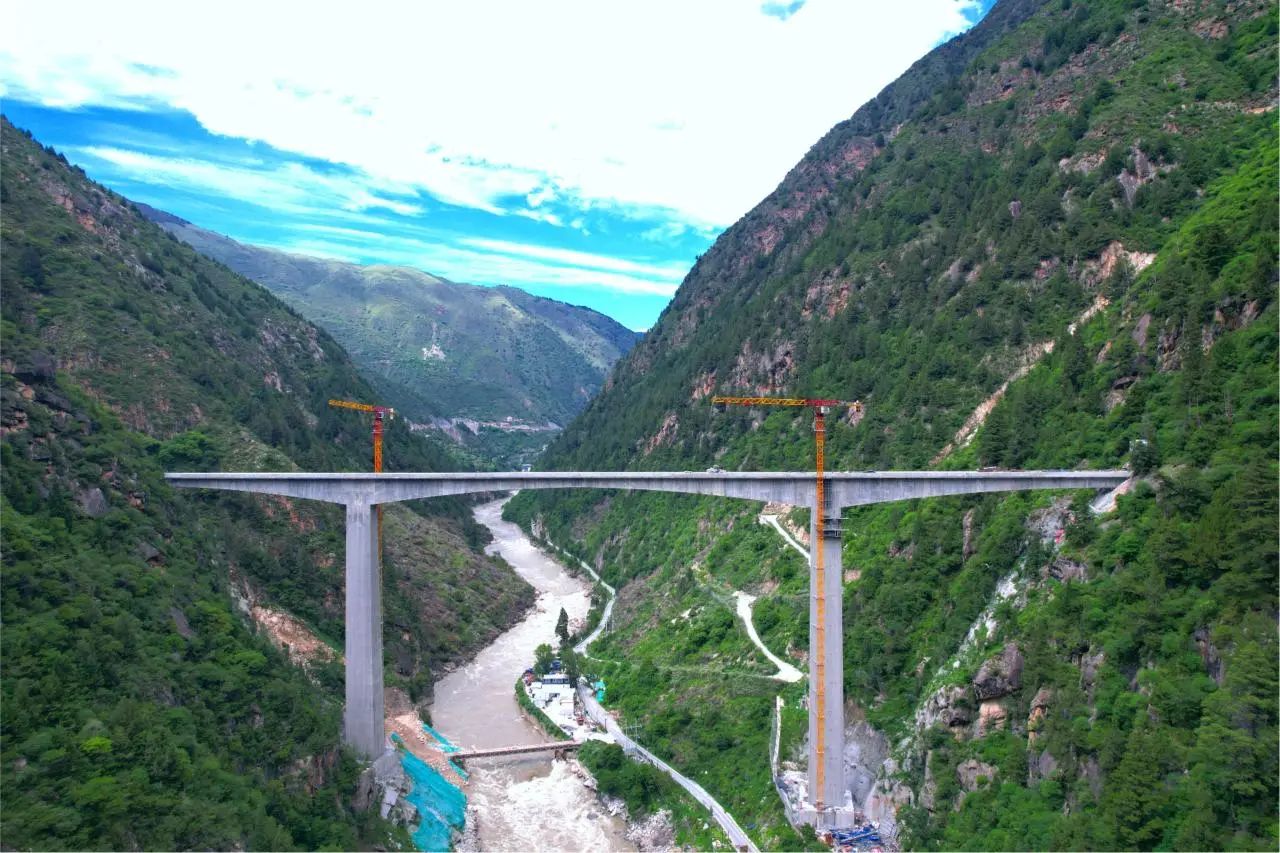

神山特大桥全长338米,,,,,,,,距谷底高100米,,,,,,,,两头划分连通峡谷绝壁上的热足隧道和神山隧道。。。。。。。在大桥施工中,,,,,,,,钢筋焊接动火作业工序贯串全历程,,,,,,,,焊机一响就会火花四溅,,,,,,,,焊花、焊渣带来的防火危害极大。。。。。。。
凭证工期要求,,,,,,,,神山特大桥须在2024年11月30日前完成合龙。。。。。。。为确保工程高效推进,,,,,,,,项目团队起劲联动各级林业主管部分,,,,,,,,提出了关闭隔离、控制规模、持水旁站等多项行动,,,,,,,,但效果却不尽如人意。。。。。。。
“墩身爬模;;;;だ赣猩现邢3层,,,,,,,,若是给爬模;;;;だ复┥稀阑鹨隆,,,,,,,应该能把焊机的火花留在爬模;;;;だ改凇。。。。。。”蒋硕提出以墩柱为中心,,,,,,,,用防火布对这3层爬模;;;;だ缸鋈轿话,,,,,,,设置第一重防地。。。。。。。在实验历程中,,,,,,,,项目团队先将爬模;;;;だ浮耙伦拧闭耄,,,,,,,随即启动焊机做清静性测试。。。。。。。测试中“防火衣”对焊花举行了精准阻挡,,,,,,,,未泛起焊花外扬征象。。。。。。。
“可峡谷山高谷深,,,,,,,,大风天气多,,,,,,,,防火布易破损,,,,,,,,且爬模;;;;だ敢灿形蟛睿,,,,,,,依然保存火星外扬出去的隐患。。。。。。。”蒋硕说道。。。。。。。
项目团队借鉴古板森林防火履历,,,,,,,,针对焊花外扬制订了专属计划。。。。。。。该计划以大桥为中心,,,,,,,,在周遭百米规模内通过扫除易燃植被、莳植耐火植物,,,,,,,,将森林与可燃物区域脱离开来,,,,,,,,形成一个“U”形的巨型防火隔离带,,,,,,,,飞散的焊花飘落在隔离带内随即熄灭,,,,,,,,较洪流平降低引发山火的可能性,,,,,,,,为正常施工加上了第二道防地。。。。。。。
别的,,,,,,,,项目团队还给施工清静防火加了最后一道防地。。。。。。。在神山特大桥下,,,,,,,,湍急的脚木足河在峡谷之间流淌,,,,,,,,工具两翼的树林临河靠隧。。。。。。。为确保万无一失,,,,,,,,项目团队划分在桥墩上和2条隧道口安排了1000升的超大号水箱和高压水枪,,,,,,,,在防火隔离带的周围布设灭火设施,,,,,,,,纵然突生气灾险情,,,,,,,,项目团队也能快速反应。。。。。。。
最终,,,,,,,,在项目团队的严防死守下,,,,,,,,2023年7月神山特大桥2个百米高墩乐成封顶,,,,,,,,2024年11月准期合龙。。。。。。。
“二航局的防火步伐做得十分扎实,,,,,,,,他们在施工中守护了高原珍稀植物的清静。。。。。。。”四川阿坝州林业部分事情职员吴军在全州森林防灭火事情会上赞美道。。。。。。。
